陕西水电二郎坝发电公司葫芦头电站 提前完成三号机组B级检修

发布日期:2021-03-31 15:21:22 来源: 点击次数:0

按照公司冬春计划检修工作安排,葫芦头电站三号机组B级检修计划2月20日开工,3月31日完工,工期40天。公司精心组织,周密部署,通过大家的不懈努力,艰苦奋战,于3月28提前3天完成检修任务。经72小时试运行,工况良好。

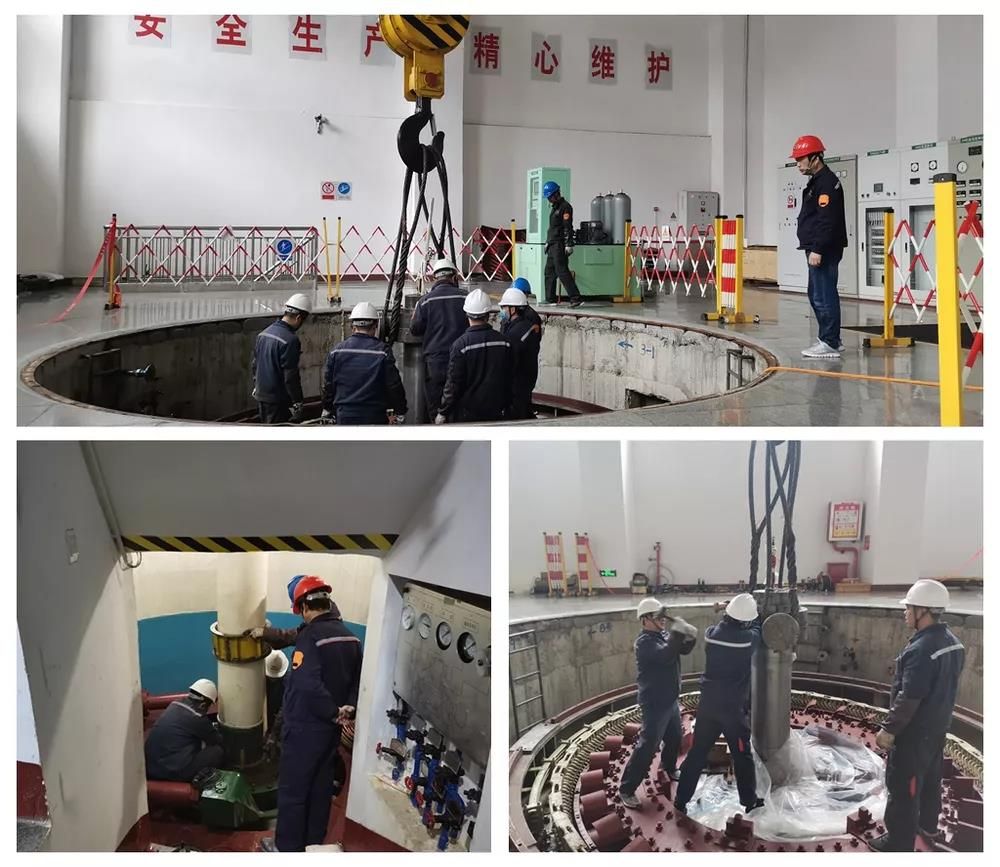

此次检修实行现场定置管理、目视管理、看板管理,标准化作业,重点处理了机组三导冷却器漏水、碳刷滑环声音异常、推力瓦缺陷等问题,并对机组定子、转子、测温、保护、励磁等电气设备进行了检查和试验,安全、优质、高效完成检修任务。

三号机组检修完工,标志着葫芦头电站发配电设备已全面处于良好备用状态,为安全运行,迎峰度汛,抢发电量奠定了坚实基础。
