设备检修保健康,现场练兵增技能 ——二郎坝公司葫芦头电站冬春计划检修工作顺利开展

发布日期:2021-12-08 16:25:28 来源: 点击次数:0

按照二郎坝公司设备冬春计划检修工作安排,12月2日,葫芦头电站1#机组A级检修工作拉开了帷幕,标志着葫芦头电站年度检修工作全面启动。

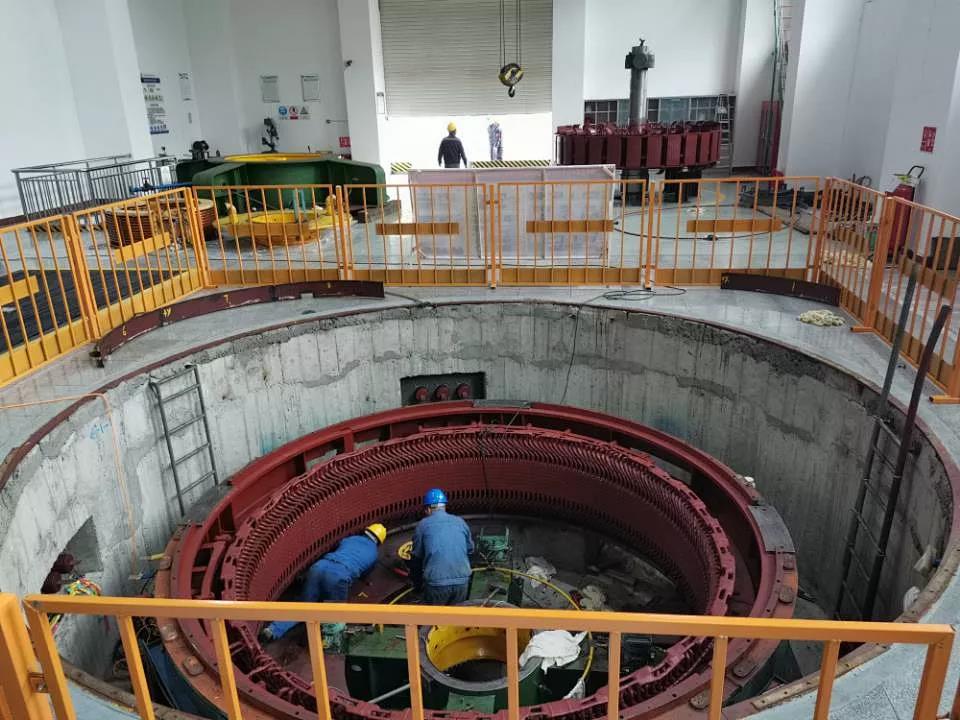

1

葫芦头电站本年度冬春计划检修项目为1#机组A级检修、2#、3#机组C级检修及技改项目。1#机组A级检修计划工期55天,检修范围包括水轮机、发电机、油水气系统、调速器维护以及定子冷却器改造等13个方面。为了保证大修工作顺利进行,公司领导高度重视,提早进行了各项准备工作的安排部署,一是精心组织、合理安排,成立了检修项目部,明确了分工,压实了责任;二是确定安全、质量、工期、费用等“两控两保”目标,细化组织安排、安全监督、质量管控等相关措施;三是提前对各种工器具、起重机械、劳动防护用品等进行了维保检验;四是由公司技术委员会专业人员进行驻站指导,及时协调解决影响工期和施工质量的难点问题;五是在高质量完成检修任务的同时,进一步加强检修队伍建设,充分发扬水电人“三特别”精神,弘扬“工匠精神”,培养公司所需的“工匠”,为企业可持续发展奠定人才基础。

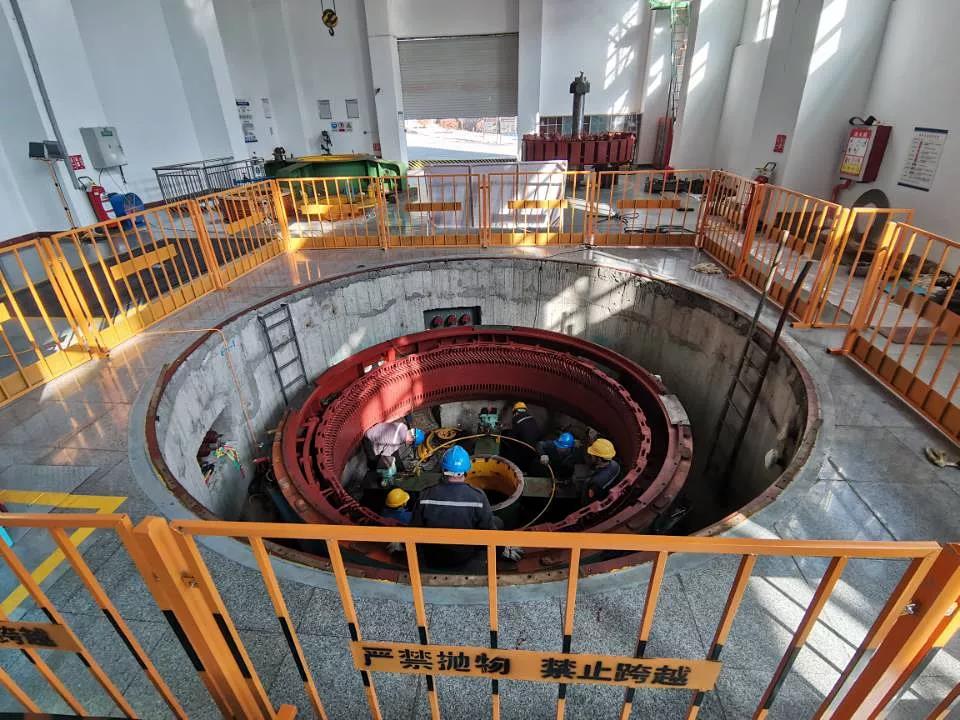

2

目前,葫芦头电站1#机组转子已平稳起吊脱开机坑,并安全移送至检修平台支墩上固定就位,各项工作正在安全有序开展。
